U narednom ciklusu nabavki, balkanski gradovi neće birati samo da li prelaze na struju, već koji inženjerski koncept može da preživi realnost njihovih ulica: gužve, špiceve, zimsku potrošnju, ograničenja elektro-mreže i (najbitnije) operativnu disciplinu.

Svi pogledi su uprti u Beograd. EXPO 2027 nameće specifičnu logiku: visoki pikovi putnika, poznate šatl rute, kratki obrti i potreba za predvidivim vremenom putovanja. To je teren gde se razlikuju “lepa brošura” i sistem koji radi u špicu.

Pre nego što uđemo u modele, raščistimo najčešću konfuziju.


Pantograf nije baterija – to je interfejs

Mnogi mešaju način punjenja sa onim što vozilo nosi u sebi.

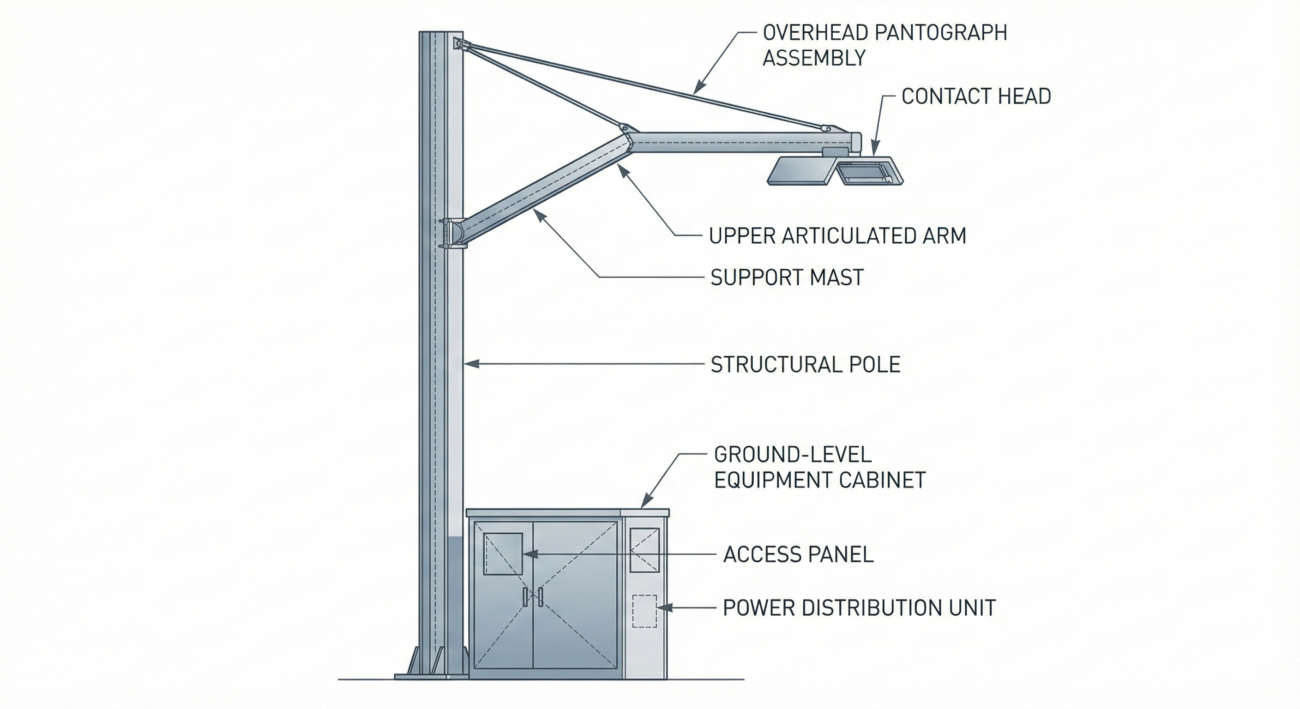

  • Pantograf (opportunity charging): način prenosa energije (interfejs + strategija dopune na liniji). Kod opportunity punjenja, tipične snage su od ~150 kW do ~600 kW, u zavisnosti od sistema.
  • Baterija ili ultrakondenzator (superkondenzator): skladište energije u vozilu.

Pantograf se danas koristi i za baterijske autobuse i za ultrakondenzatore. Razlika je što ultrakondenzatori “vole” kratke i česte dopune (visoka snaga), dok je kod baterija pantograf najčešće smislen samo na najjačim koridorima – i uz ozbiljno projektovanu infrastrukturu.


1) Formati vozila: od standarda do “metroa na točkovima”

Šta ćemo realno gledati na ulicama?

  • 12 m (solo): najfleksibilniji format, kičma većine mreža.
  • 18 m (zglobni): neophodan za jake gradske ose i jutarnje/poslepodnevne špiceve.
  • 24–25 m (bi-zglobni): specifična niša za koridore sa BRT (Bus Rapid Transit) logikom i događaje poput EXPO-a. Ovo ima smisla samo ako infrastruktura (trake + stanice) omogućava da vozilo brzo “proguta” putnike. U suprotnom, to je samo dugačak autobus zaglavljen u gužvi.

2) Dve škole punjenja: depo vs. opportunity

Odluka između ova dva modela definiše cenu infrastrukture i operativni ritam.

A) Depo punjenje (plug-in / noćno): autobus se puni dok “spava”

Zašto se bira:

  • grad ne mora da gradi skupe punjače po okretnicama i terminalima
  • infrastruktura je “kod kuće” (lakše održavanje, manje iznenađenja)

Kvaka:
depo mora da pređe iz garaže u energetski čvor: dovoljna priključna snaga, razvod, zaštite, load management i HV bezbednost.

B) Opportunity punjenje (pantograf na terminalu): dopuna dok vozač ima pauzu

Zašto se bira:

  • veći dnevni broj kilometara i bolja dostupnost vozila
  • mogućnost da vozilo ne nosi “preveliku” bateriju (masa/cena)

Kvaka:
plaćaš infrastrukturu na javnoj površini i mrežne pikove. Moderni pantografi se često navode u rangu 300–600 kW (min. ~150 kW) i upravo ti pikovi su ono što pravi razliku između “radi” i “ne radi”.
Sistem postaje ranjiv: ako stane ključna tačka punjenja, ne staje “punjač” – staje linija.


3) Baterija vs. ultrakondenzator: maratonac i sprinter

Ovde fizika diktira ekonomiju.

Baterijski autobus (BEB): “rezervoar kilometara”

  • Prednost: visoka energetska gustina → više km bez dopune
  • Osetljivo: termalni režim, brzina punjenja i degradacija pod agresivnim ciklusima (zato su hlađenje i pametno upravljanje punjenjem ključ)

Ultrakondenzator (superkondenzator): “rezervoar snage”

  • Prednost: ekstremno brzo prima/daje energiju (visoka snaga), vrlo dug ciklični vek
  • Ograničenje: niska energetska gustina → nema “domet”, nego zahteva česte dopune

Suština: baterija nosi dan, ultrakondenzator nosi sledeći krug – uz pouzdanu dopunu na terminalu.


4) Tri koncepta koja su realna za region

1) BEB + depo punjenje (najčešći prvi korak)

Za mreže sa mnogo linija i promenama trasa. Depo je glavni projekat; ulice ostaju “čiste” od terminalne infrastrukture.

2) Ultrakondenzator + pantograf (specijalac za šatl i kratke koridore)

Pobednik na kratkim, frekventnim rutama gde su terminali fiksni (EXPO šatl je tipičan primer). Vozilo se “hrani” brzo i često.

3) BEB + pantograf (hibridni pristup)

Baterija daje osnovni domet, pantograf služi za dopunu da se produži radni dan. Ovo postoji u praksi (npr. primeri 450 kW opportunity punjenja uz ~10 minuta dopune tokom pauze), ali je skuplja disciplina: traži i ozbiljnu infrastrukturu i disciplinu reda vožnje.


5) Skriveni izazovi: infrastruktura + “dva autobusa na pantografu”

Inženjeri znaju: “dva autobusa na pantografu” nije samo logistika – to je energetika.

Ako opportunity punjenje radi na 450 kW, dva vozila istovremeno su ~900 kW (praktično “oko 1 MW”).
Zato se u praksi rade kombinacije:

  • sekvencijalno punjenje (čekanje u redu, uz strogu operativnu disciplinu)
  • power sharing / dinamičko deljenje snage (da se pik kontroliše)

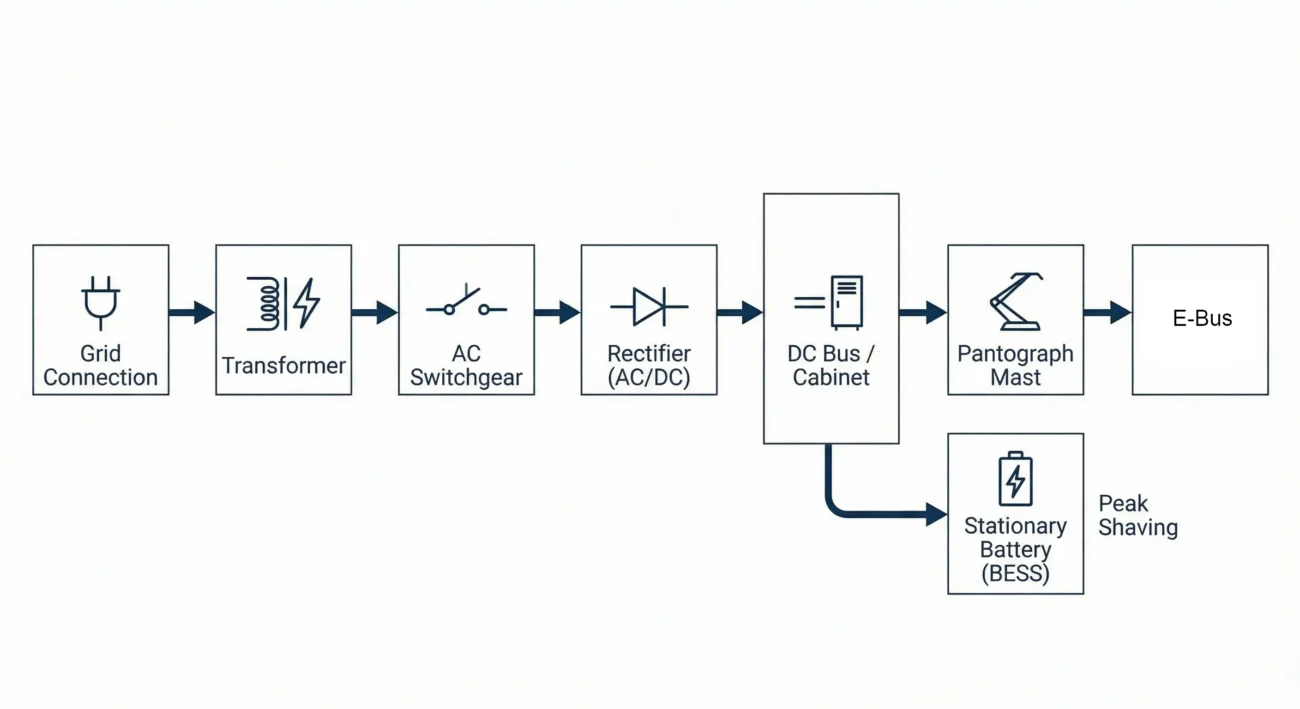

  • BESS (stacionarna baterija) na stanici koja “pegla” pikove
  • redundansa (kvar jedne tačke ne sme da obori ceo koridor)

Dodatno: interoperabilnost. Ako grad želi da izbegne zaključavanje na jednog dobavljača, standardi poput OppCharge se često navode kao “otvoren” okvir za opportunity punjenje.


6) Zima: najveći “stress test” za domet i operativu

Balkanske zime nisu Skandinavija, ali su dovoljno hladne da razbiju planove rađene po letnjim brojevima.

Jedan praktičan orijentir koji se često citira: u hladnim uslovima oko 25°F (~-4°C) zabeležen je pad dometa električnih transit autobusa reda ~33%, najvećim delom zbog energije za grejanje kabine i baterije.
Zato tender bez zimskog scenarija (grejanje, termalni menadžment, režim punjenja) rizikuje operativni kolaps u januaru.


7) BRT logika: zašto 24–25 m ima smisla samo uz “pravila igre”

BRT (Bus Rapid Transit) je ideja da autobus radi “kao metro/tramvaj”: brz, pouzdan i visokog kapaciteta – ali na gumama.

ITDP BRT Standard definiše “BRT basics” kroz 5 ključnih elemenata:

  • dedikovana trasa/traka
  • poravnanje busway-a
  • naplata van vozila
  • tretmani raskrsnica (prioritet prolaza)
  • platform-level boarding (ulazak kao u metro)

Za EXPO je to ključno: najskuplja tehnologija (velika vozila + brzi punjači) je bačen novac ako autobus stoji u istoj gužvi kao automobili.


Matrica odlučivanja (bez marketinga)

  • Želite brzo širenje bez radova po ulici? → BEB + depo punjenje
  • Imate kratku, frekventnu šatl rutu (EXPO)? → ultrakondenzator + pantograf (uz obavezan backup)
  • Imate jak koridor i želite maksimalnu dostupnost vozila? → BEB + pantograf (samo ako mreža i terminali to realno iznose)

10 pitanja pre tendera (kako ne kupiti pogrešan koncept)

  1. Koje su top 3 linije po opterećenju i da li su trase stabilne narednih 5–10 godina?
  2. Koliko minuta realno vozilo stoji na terminalu u špicu (vreme za dopunu)?
  3. Da li depo ima/ može dobiti potrebnu priključnu snagu i load management?
  4. Ako biramo opportunity: koliko vozila mora da se puni istovremeno (1 / 2 / 3+)?
  5. Da li terminal ima adekvatan priključak ili je potrebna skupa rekonstrukcija/trafo?
  6. Da li nam treba BESS da rastereti mrežu i pikove?
  7. Ko garantuje SLA za punjače/pantografe (vreme popravke)?
  8. Da li zahtevamo interoperabilnost (npr. OppCharge) da izbegnemo vendor lock-in?
  9. Koji je “najgori zimski scenario” (grejanje vs. domet, režim punjenja)?
  10. Da li koridor ima fizičku prednost prolaza (BRT elementi/žuta traka), ili je to samo linija na mapi?
